前回より2週間経過しましたので、様子を記録してみました。

【仮設聖橋口となる場所】

見た目には大きく変わった点はないように思いました。(間違っていたらすみません。)

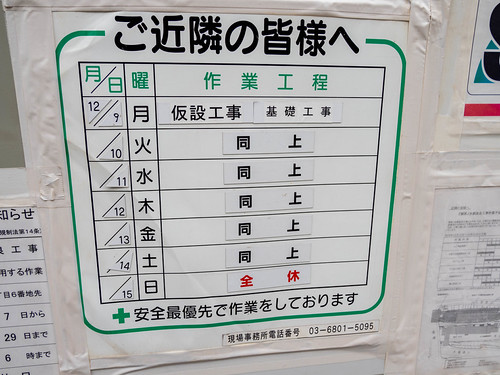

木曜日がお休みとなっている工区があるようです。

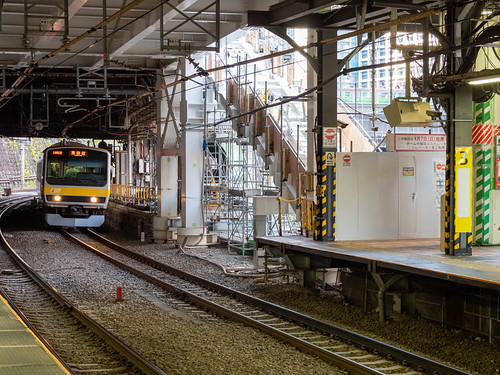

【下り線ホームから撮影】

上り線ホームの後を追いかけるように工事が進捗していました。

あと3か月で新しい階段が稼働することになりますね。

工事とは全く関係ありませんが、「JR SKI SKI」の新作広告がありました。

【上り線ホームから撮影】

以前は階段の骨格しか見えませんでしたが、"階段"が設置されてました。

人工地盤部の様子です。

2週間後はコミックマーケット開催と重なっている為、次回様子を見にいくのは2020年になってからになると思われます。来年も引き続き様子を記録していきたいと思います。
